El temporal de los pasados días 31 de enero y 1 de febrero de 2015 ha causado numerosos daños en las provincias más afectadas por el mismo. Para hacer frente a esta situación, el Ministerio de Agricultura, Alimentación y Medio Ambiente va a disponer de 70,1 millones de euros, de los cuales 21,5 irán destinados a reponer los daños ocurridos en el dominio público marítimo terrestre.
Tras los temporales de 2014 y 2015 el frente litoral de los acantilados de Lekeitio presenta problemas graves de estabilidad, habiendo sufrido desprendimientos, y sifonamientos en algunos puntos del municipio. Además, la conexión peatonal por el borde acantilado se encuentra interrumpido en varios puntos.

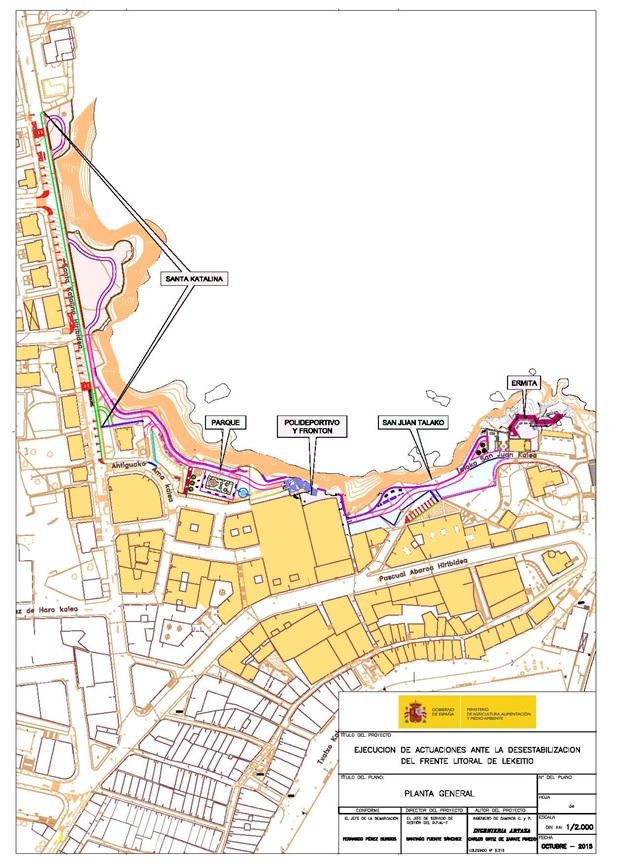

Situación: Frente litoral desde el puerto en su cara norte, juanto a la Ermita de san Juan Talako, hasta conectar con el paseo de Santa Katalina.
Las obras han consistido en:
- Estabilización del acantilado en la zona de la ermita mediante la ejecución de un muro de mampostería cimentado en roca sana, relleno con hormigón ciclópeo y ejecución de un acceso al mar.
- Demolición de muros en mal estado junto al acantilado en la zona de San Juan de Talako y ejecución de muro de protección, zona de estancia y paseo peatonal.
- Ejecución de escaleras de madera para dar continuidad al paseo peatonal junto al polideportivo y frontón.
- Demolición de elementos en mal estado y ejecución de muros de protección y habilitación de una zona de estancia en la zona del parque.
- Demolición de edificaciones en ruinas y realización de un itinerario peatonal junto al vial del paseo de Santa Catalina.
- Sostenimiento y consolidación del acantilado en varios tramos.
Situación: Terminada (Agosto, 2016)
Plazo: 8 meses
Presupuesto aproximado: 993.625,85 € (otra parte fue financiada por el Ayuntamiento de Lekeitio)
Coordenadas: 540.250 m E, 4.801.719 m N (zona 30 T)
